装载机带打夯机解决桥头跳车技术应用
一工艺简介
按照国内目前的施工工艺 , 桥台台背、涵背等填筑时均存在施工场地狭小、大型机械运行不便、小型压实设备难以达到施工要求的弊端 , 致使线路纵向刚度差异愈加悬殊 , 再加上通车后动载的长期作用最终形成“跳车” 。
按照国内目前的施工工艺 , 路基高填方施工地段 , 设计传统工艺为冲击碾压(郑州哈威)和强夯 , 这两种设备存在机械进出场不便且强夯的费用高昂 , 不便于管理等问题 , 若不进行有效压实 , 工后累计自然沉降将无法避免 , 从而导致路基的沉降 。

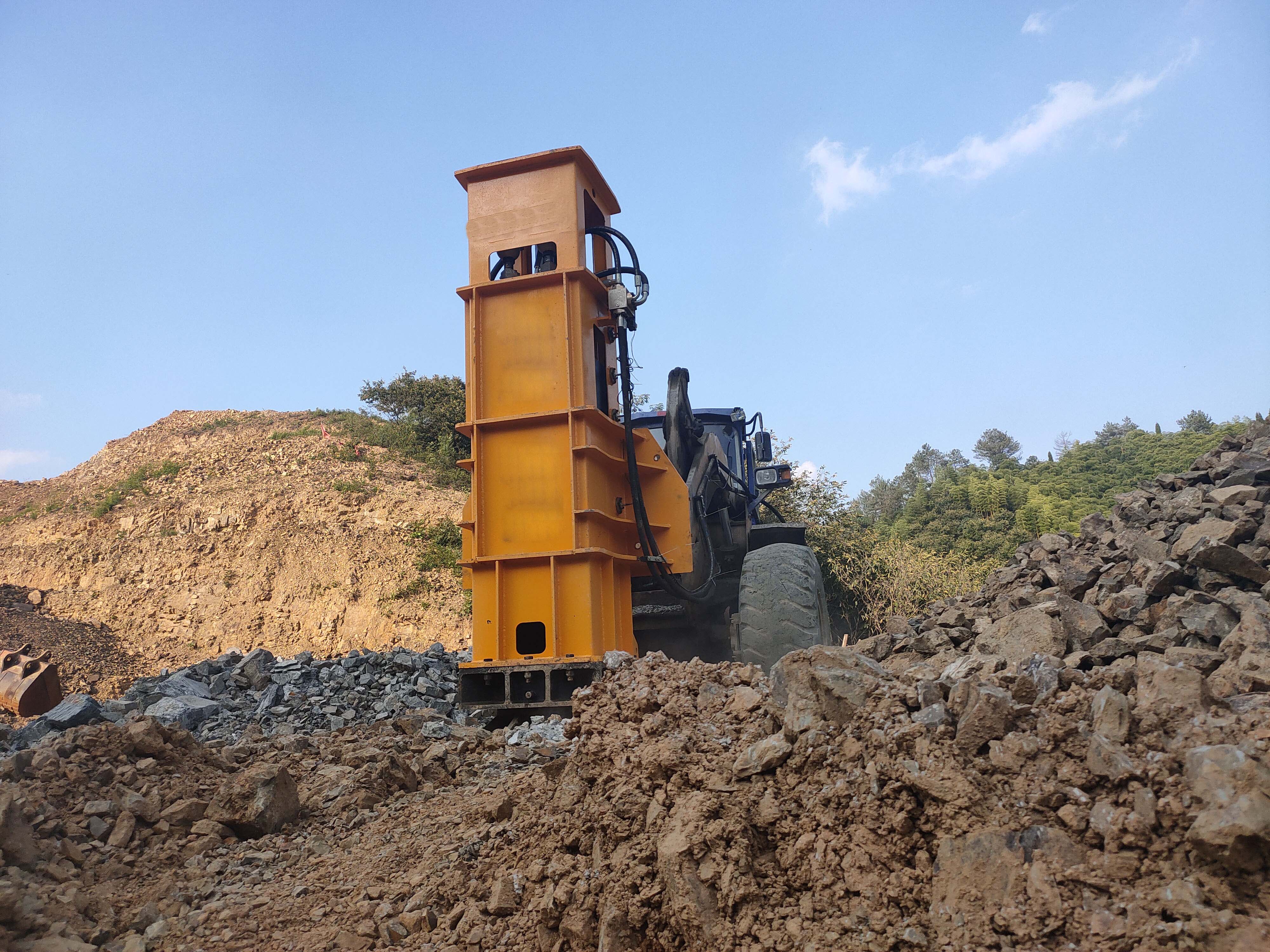

高速装载机带打夯机是通过液压油缸将夯锤提升至一定高度后快速释放 , 夯锤在加速下落过程中通过夯板间接的夯击地面 。 该设备安装在普通装载机的动臂上 , 行动方便自如 , 可以对作业面进行单点或者连续的夯实 , 实现了高频率、高强度夯实作业 , 影响深度3米 , 充分保证了压实效果 。
针对三背回填作业面狭小 , 传统机械无法达到施工标准 , 通过使用哈威高速装载机带打夯机作业补强可以有效减少沉降 , 针对高填路基 , 高速装载机带打夯机代替冲击压实机每2米补强 , 代替强夯每8米补强 , 切实减少工后沉降 。
二高速装载机带打夯机补强实验
1
实验机具及人员配置
机具:YP16推土机、XG30压路机、哈威YP40高速装载机带打夯机、水准仪、触探仪、灌砂法实验仪器 。
人员:实验员2名 , 测量员2名 , 技术员2名 , 机械设备操作手3名 。
2
实验准备
常规压实:采用XG30压路机 , 静压2遍 , 振压6遍 , 碾压至路基表面平整、密实、无轮迹 , 符合路基压实标准 。
3
试验方法
布点:哈威装载机带打夯机沿锤心距离1.5m均匀布点 , 布点范围为路基高填段 。
夯实方法及测试方法:采用3档(1.2m)档位每次叠加3锤夯实作业 , 利用水准仪测量每夯击3锤后的相对高程(原地面及台背回填用灌砂法测每夯击3锤后的压实度) , 得到对应累积沉降量和相对沉降量 , 分别采用动力触探实验检测夯实前后地表、不同夯击次数点位60cm深入的地基承载力 。 最后对夯实面整平碾压收面测得最终路基填筑面整体沉降量 。
4
高速装载机带打夯机补强
Ⅰ、原地面补强
清表后常规压实 , 原地面压实度强度86% , 不符合标准90%的压实要求 。 哈威YP40高速装载机带打夯机沿锤心距离1.5m均匀布点补强压实后压实度达到92% 。
Ⅱ、补强后推平压实 , 填筑第一层 , 常规压实后继续使用哈威YP40高速装载机带打夯机补强压实 , 补强压实后观测沉降差及测试承载力 。
Ⅲ、如此循环 , 路基填筑累计高度8m后观测沉降差及测试承载力 。
5
实验结果及分析
根据现场进行的沉降观测及承载力(压实度)检测实验 , 整理得到的实验结果可以明显看出沉降量随夯击锤数的增加而增加 , 但增加幅度逐渐减小 , 甚至出现土体周边破坏隆起的现象 。 对于三档(1.2m)作业 , 前3锤的相对沉降幅度最大 , 前9锤的累积沉降量占实验总沉降的60%左右;前12锤的累积沉降量占实验总沉降的75%左右;前15锤的累积沉降量占实验总沉降的78%左右;前18锤的累积沉降量占实验总沉降的90%左右;同时注意到第21次夯击作业产生的相对沉降量只占总沉降量的1%-3% 。 因此 , 对于实际作业采用15-18锤已经能够达到现场的补强要求 , 并且极大的提高了作业效率 , 通过实验数据观察15-18次夯击后表层地基承载力提高约100kpa , 经试验夯击15-18锤后 , 对夯实面整平碾压收面后复测标高 , 得到整体夯实面沉降约为18cm至30cm 。
推荐阅读
- 血友病、脊髓性肌萎缩症等1类新药获批临床
- 1994年的那一夜,全人类险些“毁灭”?到底是谁在暗中保护地球
- 能源链条是人类生存的核心,目前还比较原始
- DNF活动更新速览,每天登陆领取海量门票,增幅资源等你来拿!
- 物理与现代科技有什么样的联系?
- 男子离家出走13年,得病后求妻子收留,妻子:从哪来回哪去
- 仿生人距离人类的距离——仿真机械鬼手
- 该领域4本被剔除SCIE的期刊,你知道吗?
- 通过模仿白蚁筑巢 科学家运用其基本规则生成新材料
